长春市市政工程设计研究院有限责任公司
  • 收藏本站|联系我们
  • 首页
  • 关于我们
    企业简介
    发展历程
    企业文化
    资质资信
    企业荣誉
    组织机构
    领导团队
  • 新闻中心
    企业要闻
    项目动态
    政策信息
    安全生产
    公告
  • 业务范围
    工程设计
    工程勘察
    工程测绘
    工程监理
    工程造价
    工程咨询
    交通研究
    海绵城市
    市政检测
    工程总承包
  • 工程业绩
    道路工程
    桥隧工程
    互通立交
    环境治理
    综合管廊
    工程勘察
    工程监理
    海绵城市
    智慧水务
    测绘工程
    智慧交通
    项目管理
    综合检测
  • 科研创新
    技术奖项
    专利技术
    装配式道路
    装配式桥梁
    海绵城市
    交通研究
    智慧水务
  • 企业党建
    党建活动
    创先争优
    道德大讲堂
    二十大精神专题专栏
    主题教育专栏
    学条例 守党纪
  • 招贤纳才
    社会招聘
    校园招聘
新闻中心

企业要闻
项目动态
政策信息
安全生产
公告

联系方式

长春市市政工程设计研究院有限责任公司
地址:长春市昆山路855号
电话:0431-8996 5000
传真:0431-8869 1101
网站:www.ccszy.com
E-mail:cmdi1953@ccszy.com

当前位置:首页>新闻中心>项目动态
项目动态

庆祝市政院成立70周年——获奖工程系列(二十)——东南污水处理系统福祉大路雨水泵站工程

一、项目背景

长春市五大污水处理系统“一厂一策”提质增效工程,指北郊、东南、南部、西部、串湖五大污水处理系统。其中,东南污水处理系统,共包含8项内容,分别为检测、清掏、修复工程;小区及企事业单位分流改造工程;市政排水管线新建、分流改造工程;地表行泄通道工程;水系修复工程;泵站新建工程;污水处理厂扩建工程;基坑支护工程。福祉大路雨水泵站属于泵站新建工程中的一个子项。

2020年9月3日,受台风“美莎克”影响,我市发生强降雨,全市平均降雨量33.9毫米。南关区福址大路附近累计降雨量达37毫米,达暴雨黄色预警等级,在福址大路道路内发生严重内涝积水问题,最大积水深度超80厘米,积水时间长,无法由重力流排出,最终采用强排措施解决。

经过实地调查并结合测量、物探资料,梳理区域排水系统,通过多方案比选,并经过专家论证,最终确定新建福祉大路雨水泵站,以解决福祉大路周边内涝问题,保障周边居民的雨季出行安全,改善城市形象、促进城市经济发展。

二、项目内容

福祉大路雨水泵站位于靠边王支沟北岸、滨河东街与宝裕悦兰湾三期地块之间的100m宽公园绿地内, 设计规模8.0m3/s,由粗格栅间、配电间、地下泵池、出水渠道等部分组成,厂区总占地面积1954.60m2。

三、项目亮点

我公司在收到此项工作任务后,高度重视,多次讨论,优化设计,保质保量完成设计成果文件,本项目于2022年初设计完成,并于2022年末完成竣工验收,正式运行效果良好。

总结项目设计过程中,值得分享的设计经验如下:

1、利用infoworks ICM管网水力模型,科学合理制定解决方案。

通过建立Infoworks ICM管网水力模型,分析在暴雨黄色预警工况下,当日雨水排放情况,找出内涝积水发生原因,辅助治理方案决策。

通过已建福祉大路d500-d2000雨水管线的纵断分析,推断福祉大路雨水管网局部存在反坡问题。受西侧道路最低点管径及覆土影响,滨河东街雨水管网位于靠边王支沟下。d2000雨水管线末端距离靠边王支沟约150米,雨水需顶托约2.5米才能通过深1米地表临时导流明沟缓慢排放。

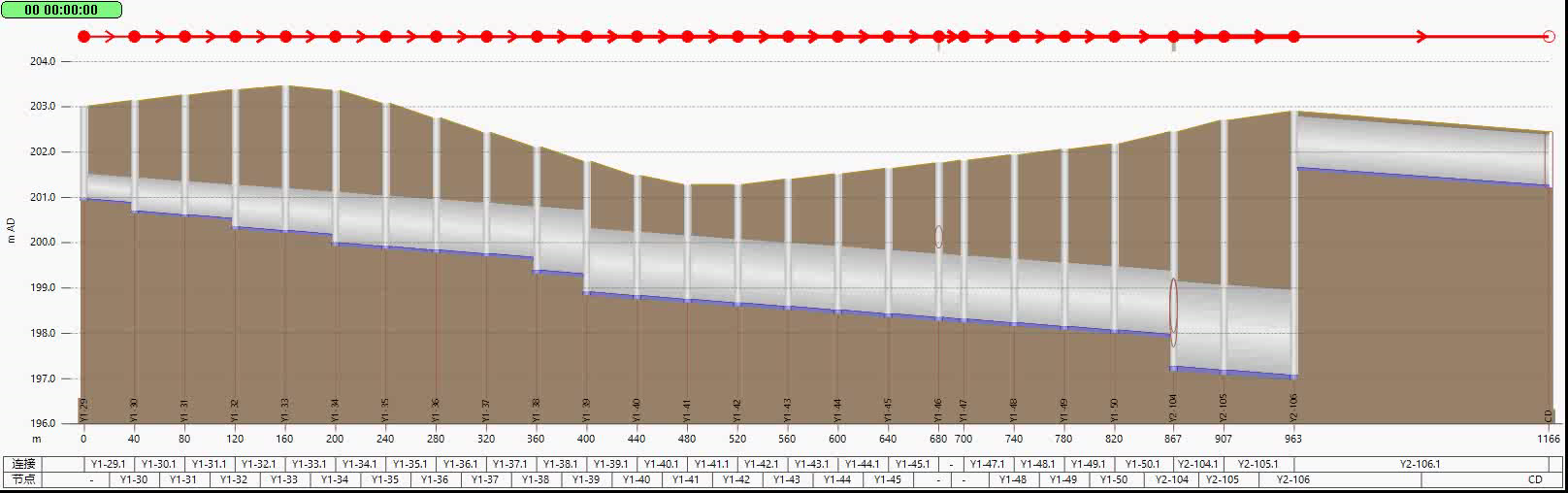

130

图1福祉大路已建雨水管线纵断面图

2、针对初期雨水的治理措施。

根据《城镇雨水调蓄池工程技术规范》,本工程设初期雨水泵2台,1h排除初期雨水弃流量。初期雨水泵采用DN600出水管,接入d1200市政污水管道。为提高初期雨水泵利用率,合理利用资源,将排除初期雨水的潜水排污泵出水总管设置两个出口,用电动阀门控制切换。小雨时,利用此泵提升雨水至雨水出水总渠,避免大泵频繁开启,也节约能耗。

3、厂区设计结合低影响开发设计理念

本工程践行低影响开发设计理念,厂区通过设置下沉绿地、转输型植草沟、缝隙透水砖透水铺装、透水混凝土铺装、立缘石开口、溢流式雨水口、雨水井、环保型拦污篮及复合砂基础拦污过滤槽等措施,以满足径流总量控制率指标要求。

图2 排水路缘石

图3方形溢流式雨水口

四、项目进展情况

本项目于2022年初设计完成,并于2022年末完成竣工验收,正式运行效果良好。福祉大路雨水泵站的建设解决了区域积水问题,避免区域雨水进入污水管线,从而对解决汛期东南污水厂厂前污水管线溢流及后三家沟溢流污染起到积极的作用。

133

图4福祉大路雨水泵站效果图

134    135

图5福祉大路雨水泵站实景图

分享到:
点击次数:1336  更新时间:2023-02-21  【打印此页】  【关闭】
上一条:庆祝市政院成立70周年——获奖工程系列(十九)——临河街南延长线工程  下一条:庆祝市政院成立70周年——获奖工程系列(二十一)——新结构桥梁(新建)工程

相关文章

  • “干中学、学中干”测绘公司技术提升助力半小时经济圈项目顺利开展
  • 以人为本,以客为尊,品质出行,旅途更精彩 ——西客站出租车上客区改造:充分挖掘地下停车场空间,提升游客出行体验
  • 数智赋能交通 创新引领未来
  • 长春市汽车大路主辅路连通、节点交通改善
  • 长春市净月区南湖实验学校“一校一策”交通综合治理
  • 长春市辽宁路大中修工程——为长春市民带来更安全、更高效的出行环境
  • 长春市南环城路交通提升改造
  • 吉林省长春市东师附小繁荣校区“一校一策”交通综合治理
  • 明确建设目标 统筹协调发展
  • 连接自然与生活的绿色纽带——伊通河绿道及设施提升工程监理项目
首页|关于我们|新闻中心|业务范围|标准规范|工程业绩|管理体系|科研创新|企业党建|招贤纳才|专项活动|联系我们

版权所有 (C) 长春市市政工程设计研究院有限责任公司 联系电话:0431-8996 5000 技术支持:升平科技

ICP备:吉ICP备12004644号-1 吉公网安备 22010702000147号
